大同位于山西最北端,处于温带季风气候和温带大陆性气候交接,冬季干燥寒冷,最高31度,最低负20度。由于地理环境影响,大同的冬天来的要比其他地方更早一些,裹挟着寒风,2021年11月,两名集成中心工程师抵达大同,开启了大同税务局项目的施工。


项目组成员包括:集成中心项目经理苏宁、集成中心工程师宋涛涛。他们一专多能,各司其职,苏宁负责规划和制定项目实施的整体方案、项目的工期整体进度、风险管理,合理安排实施人员、与用户沟通对接协调,沟通各厂家设备情况、处理项目突发事件、完成各节点验收工作。宋涛涛负责现场装修、安装、各厂家施工协调工作、项目过程资料整理。

本项目旨在通过对老旧环境、系统的全方位改造、更新、替换升级,为大同市税务局的信息化发展、业务稳定运行提供全方位保障,实现内部灵活安全办公、大幅提升工作效率,提高业务的安全管控性。建设内容主要包括机房全新装修、整体网络核心系统升级、无线覆盖等12个系统。


困难悄然降临

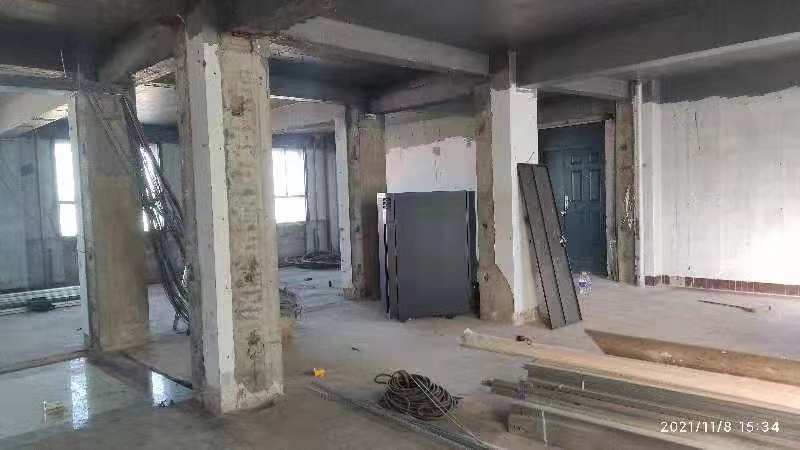

项目往往会出现打乱原有周密计划的情况,施工过程中,棘手的问题接连而至。项目经理苏宁提到:“实施过程中,系统搬迁、旧机房的拆除、新机房的建设以及承重加固的工作都是需要并行运作的,为了不耽误工期,我们在机房建设的过程中穿插完成机房承重的制作、会议室线缆以及大屏支架的安装工作。对于只有两个人的项目团队来说,要兼顾多项施工同步完成无疑是一项巨大的挑战。

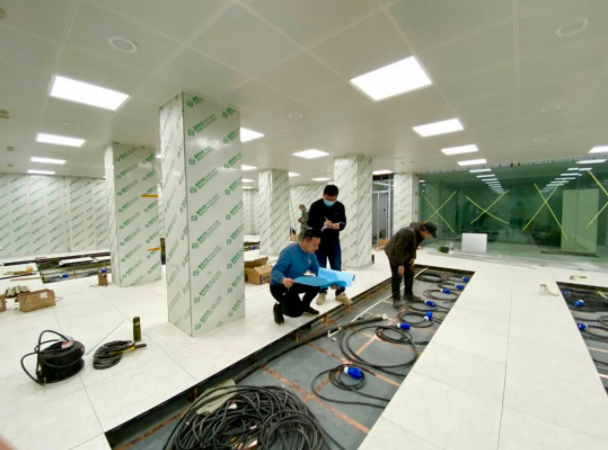

为保证项目施工的顺利进行,需要挪出相关施工房间内的人事档案,为了防止档案丢失,苏宁与用户多次沟通,经过反复协商,最终达成共识,在挪动档案的过程中全程监控覆盖。施工安装完成后又用了半个月时间恢复档案室,整个工程在一个半月内全部完工,项目施工进度和质量也得到了客户的高度认可。

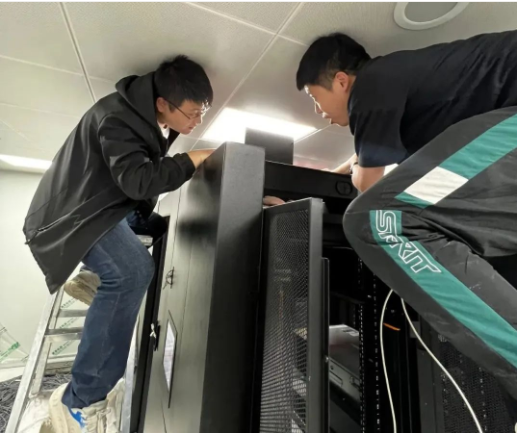

2021年底,大同市疫情反扑,市政府为加强春节期间疫情防控工作,坚持防输入、防反弹、防扩散,守好“大同阵地”,进行了一系列管控措施,要求外地施工人员在短时间内撤离大同。而此时,机房动环设备已经全部到货,如果在年后再进行安装,极有可能出现设备丢失的风险,原先预期的工期安排不得不加快进度,工作进入了紧张的倒计时。距离撤离时间还剩72小时、48小时、24小时、12小时......项目组施工人员争分夺秒赶进度,就这样,直到腊月27日,机房设备的大框架基本搭建完成,项目组人员也在最后时刻撤离大同。


成长不期而遇

通过本次项目的实施,项目组工作人员的专业技能也得到了极大的提升。在采访过程中,项目经理苏宁一直在讲一个人——宋涛涛,他讲到:“宋涛涛从刚入职就开始跟着他做项目,一路见证了他的成长。在苏宁的描述中,宋涛涛从慌乱到习惯,直至目前能够独当一面对项目的整体规划、项目的施工工序都有了很大的了解,做事情能兼顾到各个方面,一些细枝末节的事情也不需要别人特别叮嘱。

宋涛涛说:“项目过程中总会有一些难题无从下手,但是也正是这些难题造就了我的成长。”

“不管你干过多少项目,每一次都会遇见不同的问题,从中获得的是更多的经验。”即便是已经有了十几年工作经验的项目经理,在每次项目中总能收获一些经验,在本次施工过程中,由于楼层的高度不够,在做承重的同时还要保证档案室后期的运行,第一次碰见这种情况的苏宁有些无从下手,经过反复的测算推演,根据房顶到地面的高度,最终制定了施工方案,保证了项目的进度和工程质量。


温暖伴你前行

整个项目的推动,离不开公司领导的大力支持与配合,“项目上出现问题,我会第一时间向郝鹏飞现任好友公司集成中心部门经理)及时汇报,通过与公司层面的沟通协调,保障项目的顺利进行。为了更好地解决问题,郝鹏飞也会跟随项目组人员前往一线,勘查现场环境,确保施工质量,在施工过程中进行协调沟通,提高施工建设的效率。

一个项目的成功实施,离不开团队之间的紧密合作,更离不开公司领导的多方配合,本次大同税务局项目的施工过程中,王总(王志录-现任好友公司总经理)多次进行客户沟通,通力支持项目协作;李娜(现任中科同昌集团生态合作部商务经理)加强项目物资融合,确保采购计划顺利完成;韩师傅(韩太宝-现任中科同昌集团监事长)高效办理审批手续,保证项目施工运作进展;郭总(郭向阳-现任中科同昌集团财务总监)快速处理财务资金流程,提升资金下发效率。他们的帮助,得以让整个项目顺利运行,引领着他们一起向未来。
